Tres modalidades, confirmadas por cotización y destino
Documental y remota: revisión de datos, fotos, listas de verificación y reuniones virtuales, con recomendaciones registradas. Su alcance depende del idioma acordado, del medio de comunicación, de la zona horaria y de la calidad de los datos que envíe la planta.
En fábrica: pruebas de configuración, FAT y documentación de entrega antes del embarque, en condiciones de fábrica y con la simulación acordada. La prensa, el troquel y el entorno real del cliente pueden no estar representados.
En sitio: instalación, puesta en marcha y capacitación, únicamente cuando está explícitamente cotizado. Requiere confirmación de destino, requisitos de visa, acceso a planta, normas locales de seguridad y verificación previa de servicios.
Datos que deben estar organizados antes de pedir servicio
Identidad de la máquina: modelo, número de serie, planos, manuales y opciones instaladas. Material: grado, espesor, ancho, peso y dimensiones de bobina. Layout del sitio: equipos aguas abajo, altura de paso, cimentación y accesos.
Servicios: energía, aire e hidráulica, con la responsabilidad de conexión asignada. Control: entradas y salidas, alarmas e interfaces. Y por último, los criterios de aceptación con la autoridad que firma.
Sin ese paquete, la visita puede completarse igual, pero el registro quedará incompleto justo donde después se harán preguntas.
Matriz de responsabilidad: qué aporta cada parte
HENLI aporta habitualmente: revisión de preparación técnica, organización de la puesta en marcha por etapas, registros de prueba y capacitación acordada.
El cliente aporta habitualmente: cimentación y obra civil, instalación eléctrica y neumática local, descarga e izaje, material de producción, permisos locales, mano de obra local e instalación de servicios.
Escribir esta división antes de la visita evita la discusión más común en obra: quién debía tener listo qué, y quién asume el tiempo perdido cuando no lo está.
Seis etapas de puesta en marcha

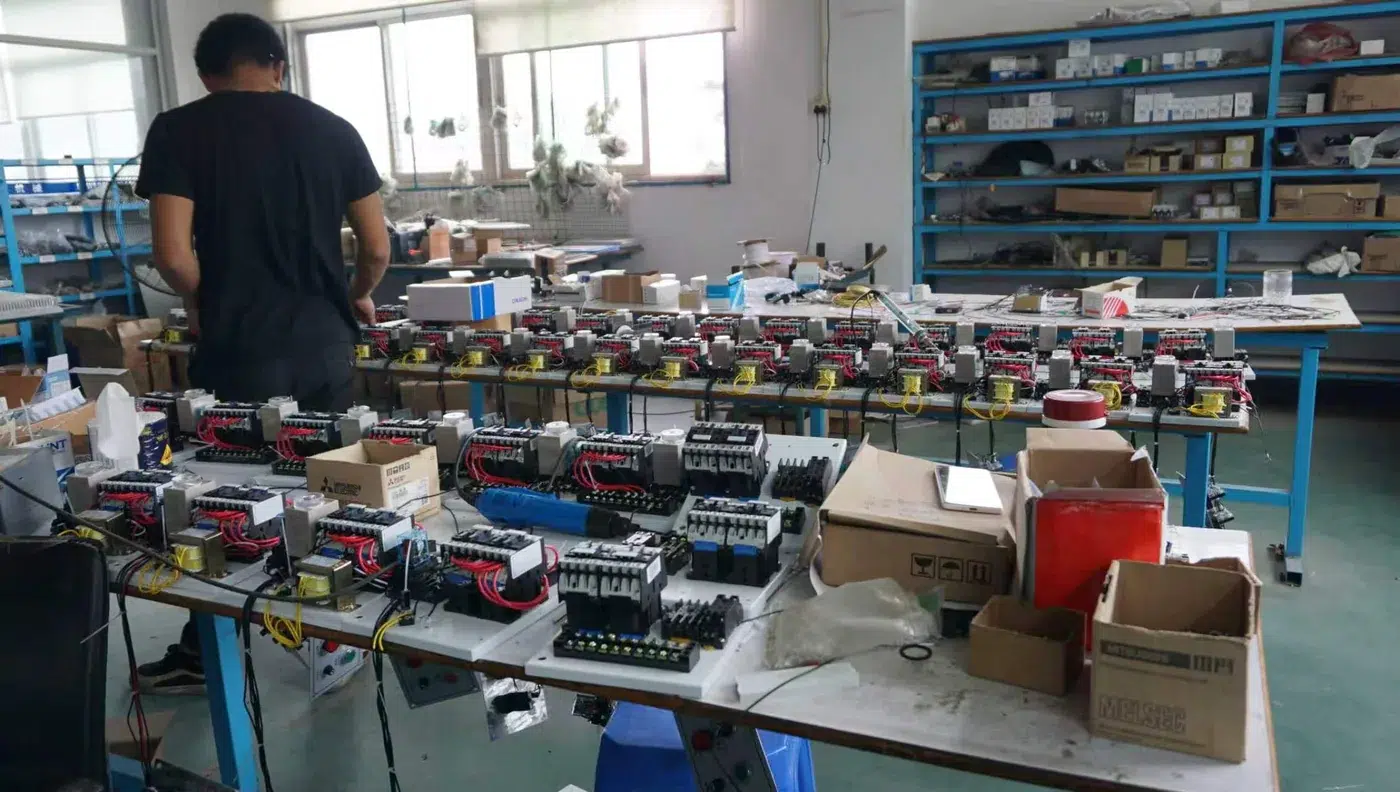

Revisión de preparación (instalación completa, resguardos montados). Comprobaciones manuales y de entradas/salidas (sentido de giro, sensores, interfaces). Pruebas funcionales sin carga (accionamiento, freno, respuesta hidráulica).

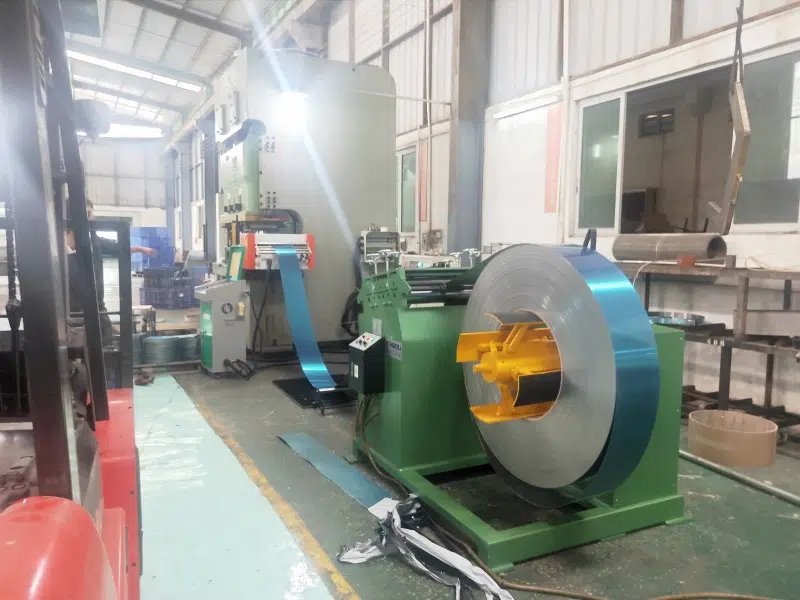

Enhebrado del material con la bobina aprobada. Aumento escalonado de servicio, vigilando lazo, temperatura y vibración. Y por último, aceptación y documentación de entrega.
La secuencia no cambia con la modalidad: en apoyo remoto la planta ejecuta y HENLI revisa los registros; en sitio se ejecutan juntos.
Exclusiones habituales salvo cotización escrita
Descarga e izaje; cimentación y obra civil; instalación eléctrica y neumática local; modificación de prensa, troquel o PLC de terceros; material de producción; permisos y certificación locales; validación de seguridad de la línea completa.
También: viajes, visa y alojamiento; mano de obra local; consumibles; reparaciones no previstas; y garantías de producción.
Un servicio sobre el equipo de alimentación no transfiere las obligaciones de seguridad del empleador ni del sitio, y no certifica la línea completa salvo contratación explícita con partes calificadas.
Retrofit: qué verificar cuando la máquina ya existe
En una actualización sobre equipo existente hay que verificar la geometría real de la máquina, las alturas de centro, las rutas de rieles, las condiciones de carga, los datos de circuito y el espacio disponible.
La documentación de frontera del retrofit debe indicar qué partes existentes permanecen y cómo se probarán las actualizaciones. Esa frontera es lo que separa una mejora acotada de un proyecto que crece durante la ejecución.
Sin ese documento, la discusión sobre alcance se traslada al final del trabajo, que es el peor momento para tenerla.
Equipos que intervienen en esta guía
- Alimentadores para prensa Compare nueve tipos de alimentador y en qué condiciones se usa cada uno.
- Desbobinadores de bobina Siete tipos de desbobinador según peso, diámetro y forma de carga de la bobina.
Datos que conviene reunir antes de pedir apoyo
- Identidad de la máquina: modelo, serie, planos y opciones
- Material: grado, espesor, ancho, peso y dimensiones de bobina
- Layout: equipos aguas abajo, altura de paso, cimentación y accesos
- Servicios: energía, aire e hidráulica con responsabilidad asignada
- Entradas y salidas, alarmas e interfaces
- Criterios de aceptación y autoridad que firma
- Destino, visas, duración y días en sitio previstos
Preguntas frecuentes
¿El servicio en sitio viene incluido con la compra?
No por defecto. Existe únicamente cuando está explícitamente cotizado. Según el proyecto, el apoyo puede limitarse a revisión documental y guía remota, incluir preparación en fábrica, o incluir trabajo en sitio.
¿Hay tiempos de respuesta garantizados?
No se publican tiempos fijos. Fechas, duración y modalidad se acuerdan en la cotización escrita, según destino, disponibilidad y preparación del sitio.
¿La prueba en fábrica reemplaza la aceptación en planta?
No. La prueba en fábrica verifica el equipo disponible y la simulación acordada. El comportamiento con la prensa, el troquel y el material reales requiere el sitio o un arreglo equivalente aprobado por escrito.
¿El servicio certifica la seguridad de mi línea?
No. No transfiere las obligaciones de seguridad del empleador ni del sitio, y no valida la línea completa salvo contratación explícita con partes calificadas.
¿Qué debo enviar para recibir una cotización de servicio?
Destino y requisitos de visa, duración y días requeridos en sitio, alcance y responsabilidades por escrito, material de prueba y criterios de aceptación, y previsión de viajes y alojamiento.
