¿Qué debe congelarse antes de mover la máquina?

Confirme modelo y configuración del alimentador, sentido de avance, prensa, troquel, material, espesor, ancho, paso y velocidad objetivo. Añada un croquis del espacio real, puntos de acceso, protecciones y equipos que forman el lazo de material.

La autoridad técnica debe quedar nombrada: manual del modelo, plano de instalación, esquema eléctrico aprobado y procedimiento de seguridad de la planta. Una instrucción encontrada para otro alimentador no sustituye esos documentos.

¿Cómo se verifica posición, altura y alineación?

Tome referencias sobre la prensa y el troquel, no sobre el piso o una cubierta de máquina. El centro del fleje debe coincidir con la trayectoria del troquel, y la altura debe permitir que el material entre sin subir, caer ni torcerse entre rodillos y guías.

Revise rigidez del soporte, superficie de apoyo, acceso para mantenimiento y recorrido de ajuste. Registre la referencia utilizada y vuelva a medir después del apriete para detectar cualquier desplazamiento.

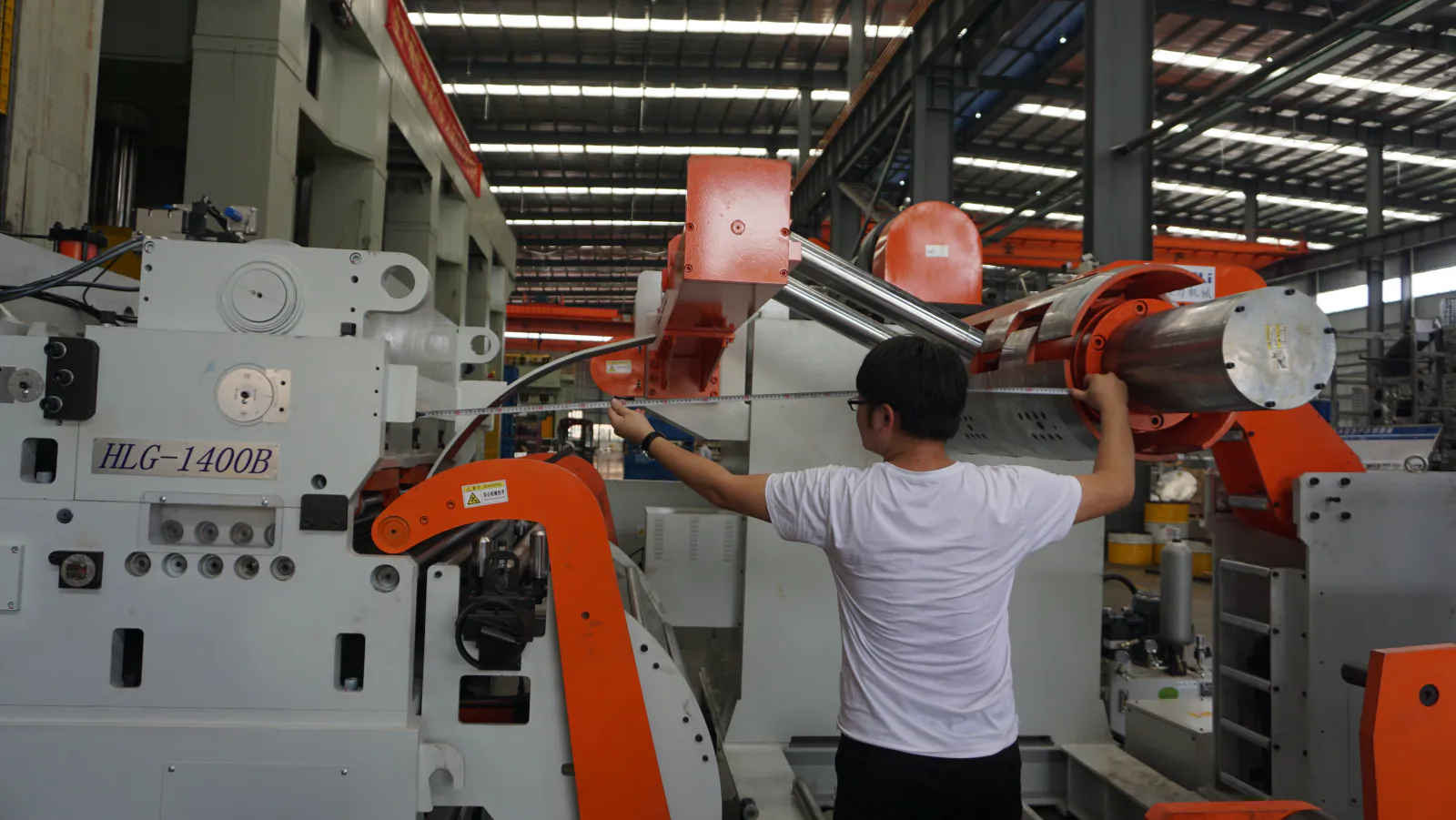

Técnico midiendo la posición de un alimentador junto a una prensa
La alineación debe comprobarse contra referencias funcionales de la prensa y del troquel, no solo por apariencia.

¿Qué revisar en la trayectoria de la tira?

Siga el material desde el equipo anterior hasta la entrada del troquel. Compruebe lazo disponible, apoyos, guiado lateral, rebaba, curvatura, posibles roces y espacio para la liberación piloto cuando forme parte del proceso.

Una trayectoria forzada puede parecer un problema de servo. Antes de cambiar presión o parámetros, elimine tensión externa, interferencias y diferencias de altura que puedan provocar deslizamiento o error de paso.

¿Cómo preparar energía, control y señales sin improvisar conexiones?

Verifique alimentación eléctrica, puesta a tierra, protecciones, identificación de cables y compatibilidad del esquema aprobado. Después revise una matriz de señales con nombre, origen, destino, estado seguro, momento del ciclo y respuesta esperada.

La conexión física y las pruebas que afecten circuitos de seguridad pertenecen a personal cualificado. La documentación debe indicar quién autoriza energía, quién valida la prensa y quién libera la interfaz para el ensayo.

Ensamblaje de gabinetes eléctricos para alimentadores de prensa
Identificación, documentación y prueba de señales son tan importantes como el montaje mecánico.

¿Qué secuencia conviene usar para la primera prueba?

Empiece con inspección estática y funciones autorizadas sin material. Continúe con ciclo individual, avance manual y tira representativa a ritmo reducido. En cada etapa defina qué debe ocurrir, quién observa y qué condición obliga a detener.

Introduzca una receta controlada y confirme sentido, avance, liberación y parada antes de aumentar el ritmo. Cambie una variable cada vez; de lo contrario no será posible atribuir una mejora o un fallo.

¿Cómo se acepta el alimentador con material y troquel reales?

La aceptación debe medir avance y repetibilidad según el plan del proyecto, observar marcas, deslizamiento, entrada de piloto, estabilidad del lazo y pieza obtenida. La muestra y el método deben acordarse antes de la prueba.

Aumente velocidad por etapas y vuelva a medir bajo condiciones repetibles. Si el error aparece solo a cierto ritmo, registre presión de rodillos, estado de liberación, señal de prensa, lazo y momento exacto del ciclo.

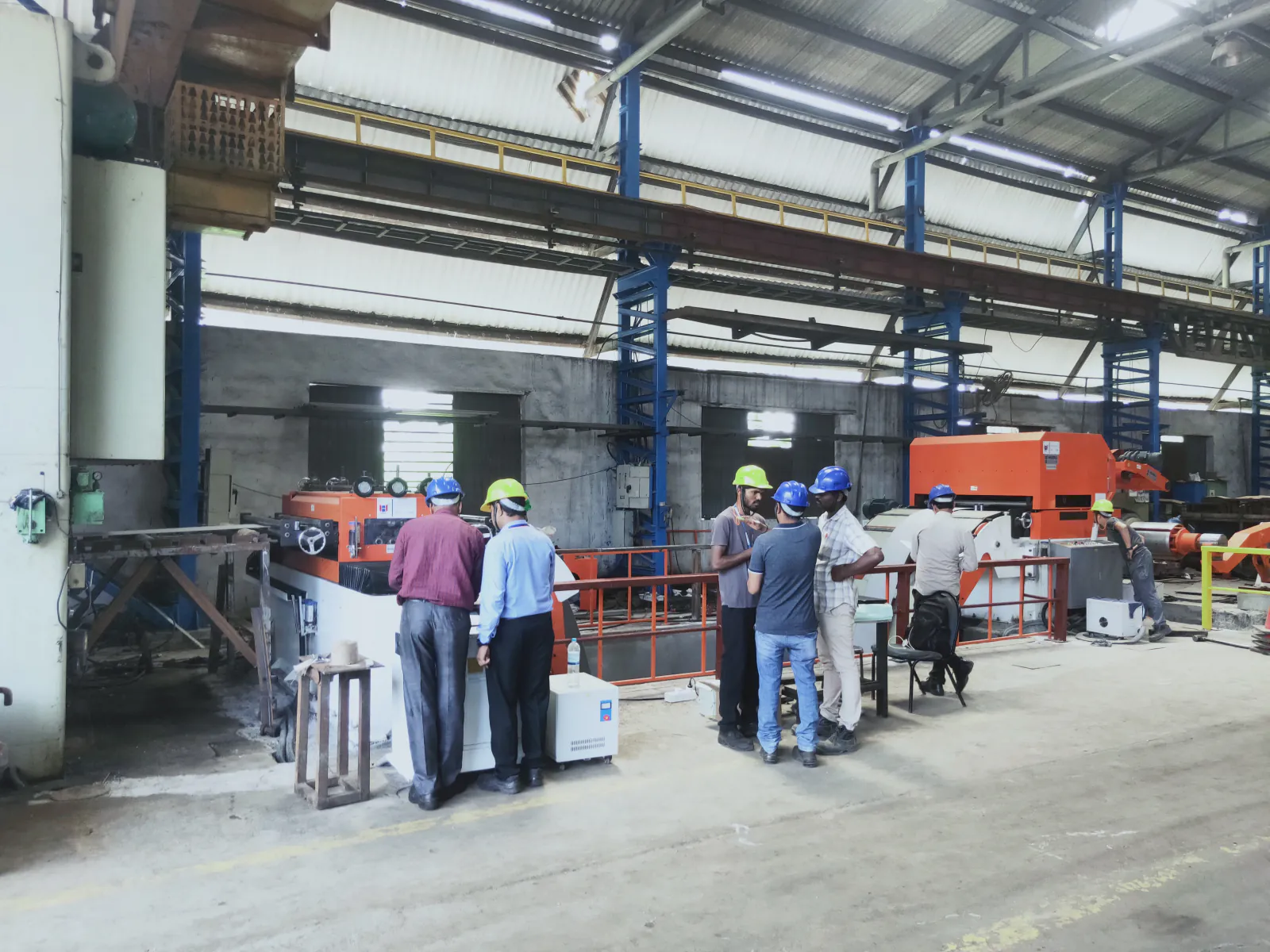

Equipo técnico realizando puesta en marcha de una línea de alimentación
La puesta en marcha termina con una prueba observada y medida, no cuando el equipo simplemente se mueve.

¿Qué debe recibir producción al terminar?

Entregue receta liberada, croquis o referencias de alineación, lista de señales, resultados de prueba, fotos, límites operativos, repuestos y tareas pendientes. Identifique versión de software o parámetros cuando forme parte del control del proyecto.

El siguiente turno debe poder reproducir el trabajo sin depender de memoria oral. Cualquier desviación temporal necesita responsable, fecha y criterio de cierre.

Etapas de una puesta en marcha controlada

EtapaQué se confirmaEvidencia mínima
MecánicaSoporte, centro, altura y trayectoriaMediciones y fotos de referencia
EléctricaEnergía, tierra, protecciones e identificaciónChecklist y esquema aprobado
SeñalesPermisos, avance, liberación, parada y fallosMatriz I/O y prueba registrada
Ciclo lentoDirección, avance, lazo y entrada al troquelVideo y primera serie medida
ProducciónEstabilidad al ritmo acordadoPiezas, mediciones y acta de aceptación

Antes de energizar

  • Confirmar modelo, manual, layout y esquema aplicables
  • Verificar soporte, fijación, centro y altura de línea
  • Revisar protecciones, accesos y trayectoria del material
  • Identificar responsables de mecánica, control y prensa
  • Definir etapas, criterios de parada y evidencia

Antes de liberar producción

  • Completar pruebas sin material y con material representativo
  • Validar señales y estado seguro acordado
  • Medir avance, pieza, marcas y estabilidad del lazo
  • Aumentar el ritmo por etapas documentadas
  • Entregar receta, registros, fotos y pendientes

Preguntas frecuentes

¿Existe una altura de instalación universal?

No. La referencia depende de la prensa, el troquel, el soporte y el diseño del alimentador; debe medirse en el conjunto real.

¿Se puede probar directamente en automático?

No es una buena secuencia de aceptación. Conviene verificar primero funciones y señales, después ciclo lento con material y finalmente aumentar el ritmo.

¿Quién debe realizar las conexiones?

Personal cualificado y autorizado por la planta, usando el esquema del proyecto y el procedimiento de seguridad aplicable.

¿Qué causa una tira que entra desviada?

Centro, altura, guiado, apoyo, tensión del lazo, rebaba y posición del troquel son áreas que deben revisarse antes de atribuirlo al servo.

¿Qué medición demuestra que la instalación funciona?

La evidencia combina avance medido, repetibilidad definida por el plan, pieza aceptada, estabilidad de lazo y respuesta correcta de señales.

¿Qué datos conviene guardar para futuros cambios?

Receta, referencias de posición, material, troquel, resultados, fotos, límites y responsables de la liberación.
